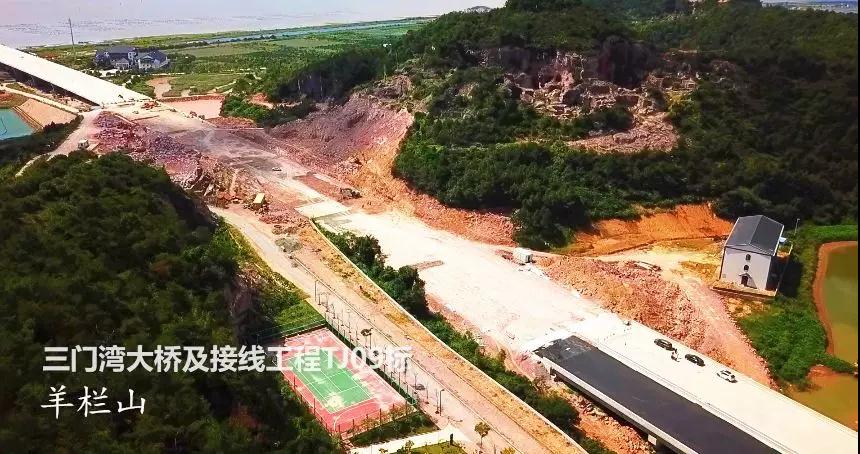

羊栏山攻坚战
9月28日,经过20多天的日夜奋战,三门湾大桥及接线工程TJ9标最后一段路基交付路面施工,一马平川的羊栏山,为仲秋时节的蛇蟠岛平添了一份独特的魅力。从发生边坡滑塌到紧急处置,指挥部会同TI09标所有人员,发起了一场各方协同的“羊栏山攻坚战”,在地质勘探专家看来须三个月完成的任务,20多天就顺利完成,沿海高速又完成了一个“不可能完成的任务”。
5月7日,从正在紧张施工的三门湾TJ9标羊栏山处传来了一个坏消息:路基边坡发生了自然滑塌。现场管理人员紧急赶到现场,倒吸了一口冷气:滑塌体经初步估算,达到了3万多方!主线路基切割工作停滞了,原定的工作计划被打乱了。
设计院和地质勘探专家现场会诊,拿出了初步意见:滑塌体清理及刷坡方量达3.7万方,且80%以上为石方。此时,正在施工的路基石方切割还剩余标高2.4米,方量约1.4万方。两项相加,设计钻探、出图、图纸会审、征地、迁坟,加上塌方清理、刷坡、加固,再转入正常切割,起码得6个月!
怎么办?非常时期必须采取非常措施。经紧急会商,TJ9标放弃原先保守的施工方案,采用机械开挖方案,用镐头机施工代替切割机施工。但是,就算改变方案、加快进度,按专家预测,也需要3个月!为了和时间赛跑,TJ9标加班加点开始抢进度。

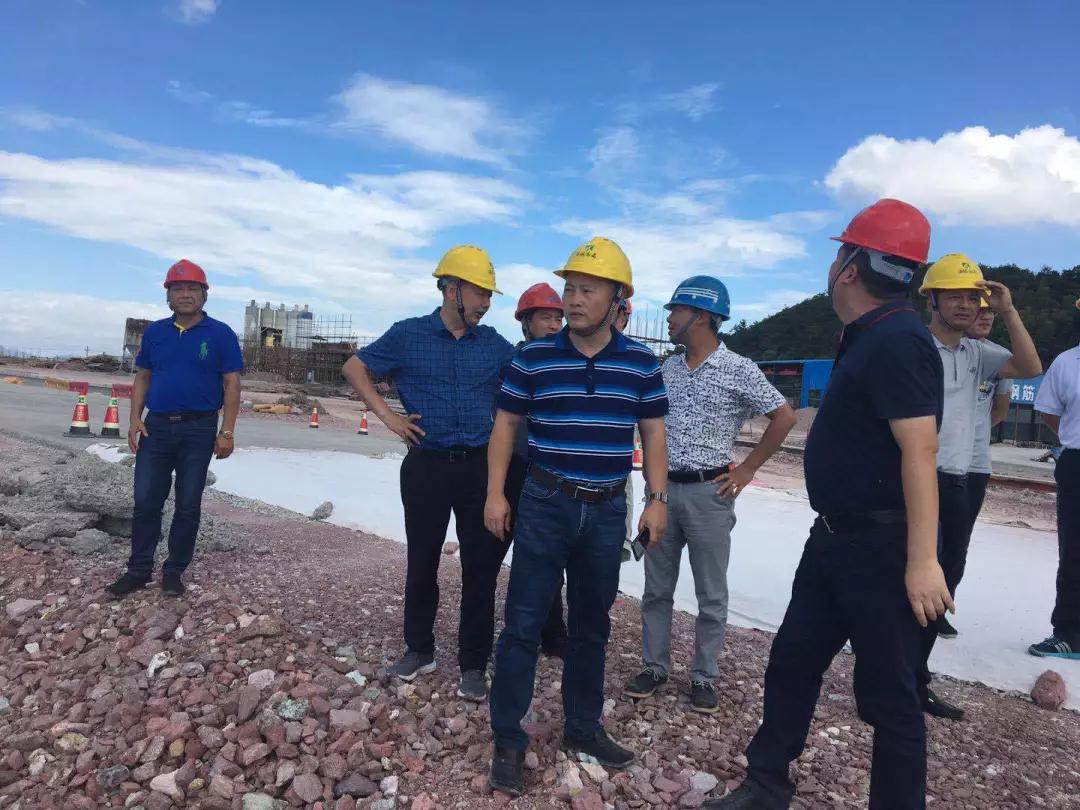

8月30日,常务副总指挥林立宏在三门湾督查时,要求加大设备、人员投入,同时下达了“军令状”:给你们一个月时间,确保主线路基开挖9月30日前完成,并交付路面施工。
TJ9标常务副经理韩建军向总公司报告,调动一切可调动的资源,全力支援羊栏山。
一个月时间要完成三个月的工作任务,首先要解决的是机械设备问题。原先的两台镐头机和两台挖掘机明显满足不了抢进度的需求。9月1日,设备增加到了4台镐头机,施工进行两天后,大家还是觉得机械不够,“必须再调,而且要调功率大的!”陈雪奖命令韩建军,必须千方百计,再调机械设备!

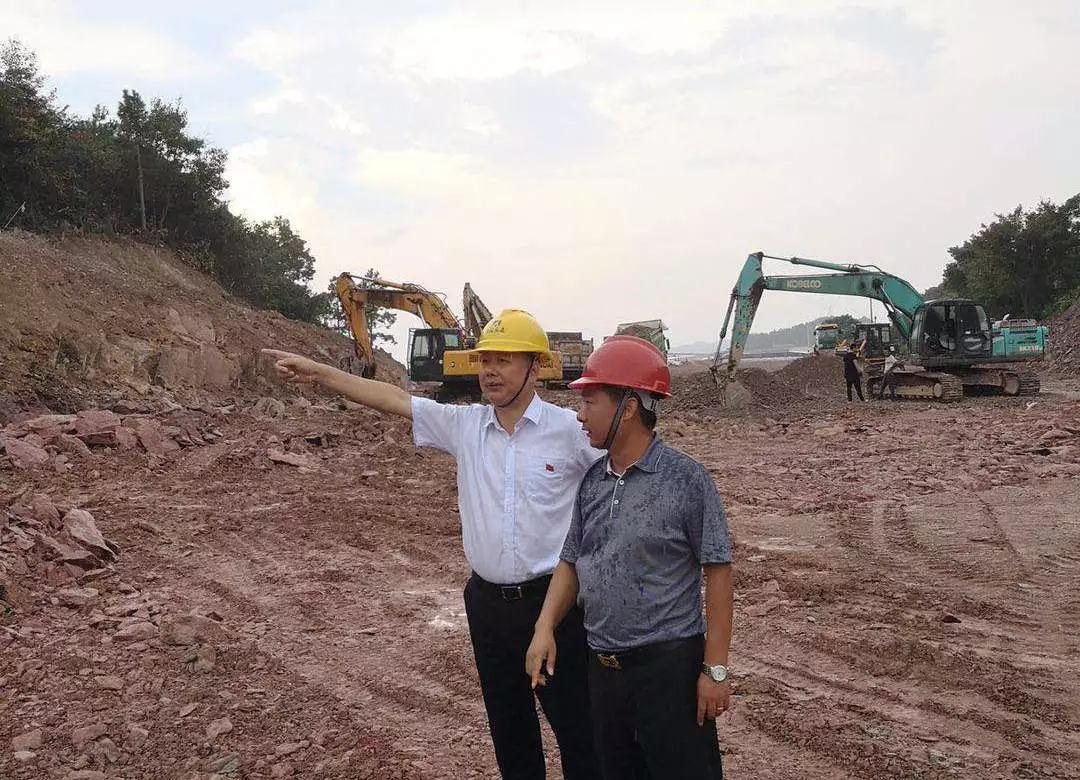

管理过中建工地的吴发强此时想到,中建六分部的施工基本结束,那里还有两台大功率的镐头机。就这样,经过各方协调和调度,主线4台,边坡2台,加上一台小型机,7台镐头机、7台挖机、2台装载机、20余辆运输车,在只有150米的羊栏山主战场上排开,向5万方石方发起了总攻。整个工地上机声隆隆,炽热的气氛把毒辣的太阳都压得黯淡无光。
所有人员都投入了这场艰苦的攻坚战。考虑到减少施工噪音扰民,施工时间从上午7点直至晚上22点,项目部全体管理人员2人一组轮流值班。一到晚上,8盏500瓦的探照灯照得工地亮如白昼。
后勤队伍也迅速跟上。除了后勤物资和食堂饮食供应全力做好保障外,资金保障成了羊栏山攻坚战的一大“利器”。为了按时完成指挥部下达的任务,利越集团总部特批了400万元专项奖金,用于羊栏山攻坚战的加班费、提前完成奖励和增加机械设备费用,每个班下班,现场发放加班费。
现场总指挥陈雪奖一个月时间轻了七、八斤,每天现场协商施工方案的优化和讨论如何加快交叉施工的进度,最后喉咙都沙哑了;指挥部的车辆不够,吴发强私车公用,每天开着自己的车巡查工地,起早摸黑;韩建军的父亲患胃癌住院,工地繁忙无法脱身,无法尽孝的韩建军只能抽空在工地上打电话了解病情;项目部路基负责人张昌权整天泡在工地,为了节约时间,他一个月未回项目部食堂吃饭,都是在工地上快餐解决。
各方优势兵力,各种资源,全部集中在了羊栏山,在指挥部、监理办、项目部三部门的共同努力下,这块硬骨头终于被拿下,9月20日,主线就已贯通,28日,成功交验,为这场“闪电战”画上了一个圆满的句号。
